明起轨道交通2号线蔡塘站主体土建二期工程实施围挡施工

闽南网   2016-11-26 08:46

  闽南网11月26日讯(闽南网记者 陈燕燕)据厦门轨道交通集团有限公司消息,因轨道交通2号线蔡塘站主体土建工程建设需要,27日起,将在吕岭路云顶中路路口实施蔡塘站主体土建二期工程围挡施工。过往车辆根据交通标志、标线及交通信号灯指示通行,过往行人及非机动车请绕行。

  据了解,围挡时间将从2016年11月27日0时至2018年6月30日24时,时长跨越一年零七个月。

  一、施工组织

  (一)围挡A区:围挡占用吕岭路与云顶中路交叉口西南侧部分道路,围挡长度137.3m,宽度56.6m,围挡面积7779.4m2。

  (二)围挡B区:围挡占用吕岭路与云顶中路交叉口东南侧部分道路,围挡长度83.8m,宽度59.4m,围挡面积4977.72m。

  二、交通组织

  (一)机动车交通组织

  吕岭路与云顶中路交叉口总体交通组织方式维持原状,即路口四个方向允许机动车左转,路口采用交通信号灯进行控制。其中,西进口(吕岭路由西往东方向)设置1左转+2直行+1直右4条车道;东进口(吕岭路由东往西方向)设置1左转+2直行+1直右4条车道;南进口(云顶中路由南往北方向)设置1左转+3直行+1右转5条车道;北进口(云顶中路由北往南方向)设置2左转+3直行+1右转6条车道,过往车辆根据交通标志、标线及交通信号灯指示通行。

  (二)非机动车与行人交通组织

  吕岭路与云顶中路交叉口四个方向均设有过街斑马线,并在路口东南侧围挡处设置慢行系统分道行驶标志,往吕岭路北侧方向的行人和非机动车请通过东进口斑马线过街通行;往蔡塘广场方向的行人及非机动车请沿着围挡B区南侧的慢行通道绕行。

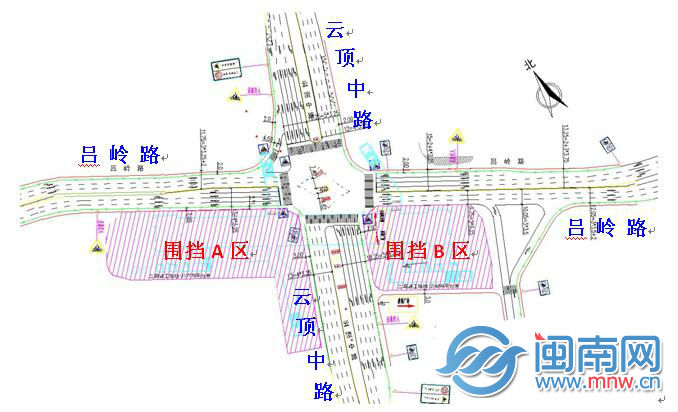

蔡塘站交通组织示意图
