平潭“八大工程”第一阶段征迁工作实现“开门红”

平潭广播电视台   2019-05-13 10:57

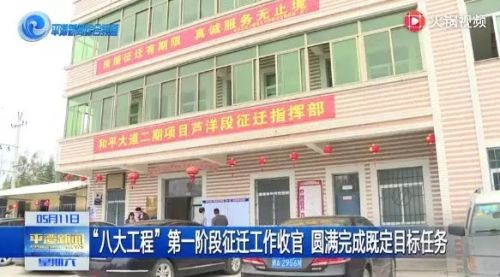

  近日,实验区征安办消息,“八大工程”第一阶段工作实施以来,全区上下坚持把征地拆迁作为助推“八大工程”的重要要素保障,紧紧围绕项目建设需要,全力以赴推动征地拆迁工作,圆满完成既定目标任务,成功实现“开门红”。

  数据显示,截至4月30日17时,全区完成土地签约2554.385亩,完成率达100%;房屋签约204座,完成率达 99.03%;房屋拆迁290座,完成率达99.32%;坟墓签约、迁移1083宗 ,完成率达142.31%。

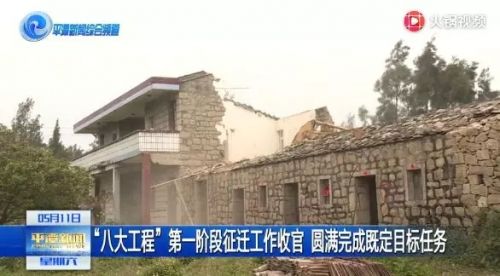

  值得一提的是,期间共完成影响项目建设2年以上的房屋签约32座,实现了第一阶段51个项目征迁清零。同时,还完成了海上风电项目海域征收工作,保障了“八大工程”项目顺利推进。

  实验区征安办主任薛学炳表示,征地拆迁按时完成了任务,实现了开门红,主要得益于以下几个方面,第一方面是党工委管委会的高度重视,第二方面是得益于广大父老乡亲的支持,第三方面是得益于全区上下征迁干部的埋头苦干。

  八大工程开展以来,征迁干部们化压力为动力,攻难点、破堵点,以势在必得的决心、誓不罢休的韧劲,一举清除了许多阻碍重大项目推进的“钉”和“障”。

  薛学炳说:“我们是根据各个地方不同的实际情况开展工作,比如第一阶段工作中,潭城镇根据城关地区的特殊情况,采用了一乡一个指挥部的办法,进行一户一户查看;中楼乡因为寺庙比较集中,采取了集中安置的办法,同时还采用了过渡安置的办法,取得了很大成效。”

  除了征地拆迁工作外,涉迁群众的回迁安置也一直是工作的重点。在安置房按揭贷款推进工作方面,截止4月26日,实验区共受理安置房按揭贷款2389笔、金额87930万元,其中已发放1721笔、金额68165万元,正在办理放款手续668笔、金额19765万元;完成安置房交房5069套(不含正在办理放款手续的房屋),交房率达62.59%。

  “针对一些资金比较困难的群众,我们积极主动进行联系,帮助他们做一些小额贷款,保证回迁率的提高,让群众早日实现安居乐业,下一步在群众安置房办证方面,我们也要协调相关部门开设绿色通道,方便群众。”薛学炳说。

  接下来,实验区征安办也将自加任务,进一步总结第一阶段征迁经验,持续提升和完善征迁政策措施,为下一阶段工作奠定坚实基础。(任明琴 李江河)
