南安市供电公司整合资源创新运作工程建设全面提速提效

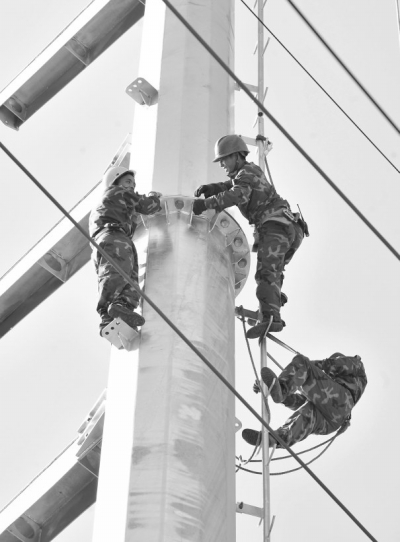

近日,在洪濑、洪梅的山头上,国网南安市供电公司的上百名施工人员,同时对220千伏洪梅变110千伏配套出线的12基铁塔基础进行施工,确保按计划投产送电。
在霞美镇,市供电公司送电运检分部青年突击队,配合外协施工人员,对110千伏井铁线#22-#27水泥杆进行改造,用2天时间完成钢管塔组立、导线架设,确保全年最后一个主网大修工程按时保质完成;在眉山乡,35千伏眉山变进入线路施工和电气安装调试同步推进,全面进入年底投产送电的攻坚准备工作中……
近阶段,在南安各个乡镇,2015年电网建设的重点工程项目遍地开花、全面推进。得益于市供电公司制定实施电网建设全资源协同工作机制、成立临时攻坚小组,公司内外资源被充分调动,并实施电网建设全资源协作征迁工作机制,化个体推进为全员推动,有效解决工程建设推进难题。
与此同时,市供电公司针对电网工程全过程流程节点多、各节点职责不明、流程运转时间过长、节点横向沟通不畅、责任体系与考核体系脱节,导致流程拖沓冗长、工程结算慢的弊端,通过制定《配网建设与改造工程全流程管理办法》,推行全流程管理明晰各节点责任人和职责,专人负责跟进节点完成情况,消除部门间推诿扯皮现象,打破部门界限,强化沟通效率,提升节点流转速度;制定《配网工程项目建设和结算提速方案》,推行“同时施工、同时签证、同时编制内业资料、同时核对材料”以及统筹安排施工计划、停电计划、物资计划、受阻协调计划、结算计划的“四同时、五计划”模式,提速工程竣工结算速度,确保工程各个环节始终处于受控、可控状态,工程竣工率提升25.01%,结算率提升21.2%。
截至2015年10月,市供电公司年度主网建设投资5740万元,建成投产110千伏集控区、扶茂、海联输变电工程,变电容量18.9万千伏安、输电线路20.2千米;配网建设投资22356万元,完成647个配网项目建设,投产送电46回10千伏主线路;新建及改造公用变445台,梯级轮换公用变92台,新建及改造0.4千伏线路347千米,解决超载线路18回、超载台区398个、低电压台区287个,全面提速提效工程建设落地,有效优化网架结构、提高供电可靠性。(通讯员 尤泽池 记者 宋海林 文/图)
